2026년 ​‘속도전’에 매몰된 도심 공공주택 공급… 부실 검증과 재정 부담 우려 증폭

​머니밸류 경제팀 | 2026년 4월 28일

​정부가 주택 시장 안정을 명분으로 도심 공공주택 공급 물량에 대해 전례 없는 행정 편의주의적 조치를 단행했다. 2026년 4월 28일 국무회의를 통해 강서 군부지, 서울의료원 등 도심 내 26개 사업지를 국가 정책사업으로 의결하며, 예비타당성조사 면제라는 파격적인 특혜를 부여한 것이다. 하지만 시장에서는 이러한 도심 공공주택 공급 방식이 자칫 검증되지 않은 부실 사업을 양산하고, 장기적으로 국가 재정에 막대한 부담을 초래할 수 있다는 비판의 목소리가 커지고 있다.

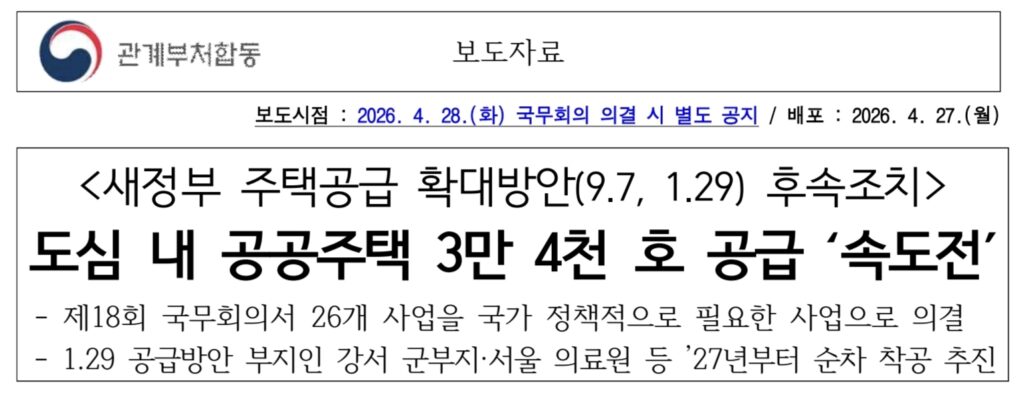

도심 공공주택 공급

​■ 예비타당성조사 면제, ‘검증’ 사각지대 발생 우려

​정부는 이번 국무회의 의결을 통해 약 3.4만 호 규모의 도심 공공주택 공급 사업에 대해 예비타당성조사 면제를 추진할 기반을 마련했다. 국가재정법 제38조를 근거로 내세웠으나, 이는 경제적 타당성이 부족한 사업을 정치적 논리로 강행하기 위한 편법이라는 지적을 피하기 어렵다. 특히 사업 기간을 약 1년 단축하겠다는 계획은 충분한 환경영향평가나 수요 분석을 생략한 채 밀어붙이는 졸속 추진으로 이어질 개연성이 높다.

​도심 공공주택 공급 속도를 높이기 위해 서울세관 구로지원센터, 국토지리정보원, 수원우편집중국 등 주요 공공 유휴부지가 예타 대상에서 제외되었다. 이러한 방식은 사업의 수익성이나 공공성을 객관적으로 따져볼 기회를 박탈한다. 전문가들은 충분한 사전 검토 없는 도심 공공주택 공급 강행이 추후 설계 변경이나 공사비 증액 등으로 이어져 오히려 입주 시기를 늦추는 부메랑이 될 수 있다고 경고한다.

​행정 절차를 무시한 도심 공공주택 공급 정책은 결국 질 낮은 주거 환경으로 귀결될 위험이 있다. 정부는 ‘속도전’을 강조하고 있지만, 정작 중요한 것은 입주민의 삶의 질과 주변 인프라의 조화다. 하지만 지금의 추진 방식은 일단 짓고 보자는 식의 물량 공세에 치중되어 있어, 진정한 의미의 주거 안정보다는 가시적인 성과 지표 채우기에 급급하다는 비판이 나온다.

​■ 강서 군부지·서울의료원의 장밋빛 환상과 현실

​주요 사례로 언급된 강서 군부지와 서울의료원 부지의 도심 공공주택 공급 계획 역시 장밋빛 청사진에 불과하다는 지적이다. 강서 군부지의 경우 918호를 공급하겠다는 계획이지만, 기존 군사시설로 인해 고립되었던 지역의 교통 혼잡 문제를 어떻게 해결할지에 대한 구체적인 대안은 부족하다. 단순히 주택만 넣는다고 해서 단절된 도시 공간이 회복될 것이라는 낙관론은 위험하다.

​삼성역과 봉은사역 인근의 핵심 입지인 서울의료원 남측부지(518호) 사업도 논란의 중심에 있다. 정부는 청년 1인 가구 맞춤형 주거 공급을 내세우고 있으나, 금싸라기 땅에 공공주택을 짓는 방식이 기회비용 측면에서 효율적인지에 대한 사회적 합의가 부족하다. 2028년 착공 목표 역시 주변 개발 호재와 맞물려 지가 상승 및 보상 문제로 인해 실제 일정대로 추진될지는 미지수다.

​도심 공공주택 공급 대상지로 선정된 중계1 단지의 재정비 사업 또한 갈등 요소를 내포하고 있다. 용적률 상향을 통해 공급을 기존 882호에서 1,370호로 대폭 늘리겠다고 하지만, 고밀 개발에 따른 일조권 침해와 커뮤니티 시설 부족 문제는 여전히 해결되지 않은 숙제다. 주거 환경 개선이라는 명분 아래 밀어붙이는 고밀도 도심 공공주택 공급은 기존 원주민과 신규 입주민 사이의 갈등을 유발할 우려가 크다.

​■ 노후 공공임대 재건축의 불확실성과 이주 대책 부재

​9.7 대책의 일환으로 추진되는 노후 공공임대주택 재건축 약 1.16만 호 사업은 입주민의 거주권 보장이라는 측면에서 심각한 우려를 낳는다. 정부는 도심 공공주택 공급 확대를 위해 가양7, 수서, 번동2 등 대단지를 순차적으로 착공하겠다고 밝혔다. 그러나 대규모 이주 수요가 동시에 발생할 경우 주변 전세 시장을 자극하고 서민들의 주거 환경을 더욱 악화시킬 수 있다.

​이번에 발표된 도심 공공주택 공급 계획에는 이주민들에 대한 정교한 지원 대책이 빠져 있다. 특히 노후 공공임대주택에 거주하는 사회적 약자들이 공사 기간 동안 어디로 가야 하는지에 대한 구체적 설명 없이 2030년까지 착공하겠다는 일정표만 제시된 상태다. 속도에만 치중한 도심 공공주택 공급 방식이 자칫 서민들의 삶의 터전을 파괴하는 결과를 초래할 수 있다는 우려가 나오는 이유다.

​결국 도심 공공주택 공급을 위한 재건축은 용적률을 높여 수익성을 맞추는 데 급급할 가능성이 높다. 이 과정에서 중형 평형 및 커뮤니티 시설 확충이 제대로 이루어질지도 의문이다. 정부가 말하는 만족할 만한 품질 높은 주거 환경 조성은 예산 제약과 공사비 상승이라는 현실 벽 앞에 무력화될 가능성이 농후하다.

​■ 유휴부지 활용, ‘난개발’과 ‘재정 낭비’의 갈림길

​정부는 용산 캠프킴, 독산 공군부대, 남양주 군부대 등 대규모 국공유지를 도심 공공주택 공급의 핵심 기지로 삼았다. 하지만 이들 부지는 장기간 방치되었던 만큼 토양 오염 정화 비용이나 기반 시설 설치에 막대한 예산이 소요될 것으로 예상된다. 경제적 타당성 검토를 면제받은 상태에서 이러한 비용 부담은 고스란히 국가 재정의 몫으로 남게 된다.

​특히 용산 캠프킴(2,500호)이나 독산 공군부대(2,900호)와 같은 대규모 단지는 주변 도심 환경에 미치는 영향이 지대하다. 그럼에도 불구하고 신속한 도심 공공주택 공급을 위해 환경 및 교통 영향 분석을 최소화할 경우, 향후 도시 기능 마비를 초래할 수 있는 난개발로 이어질 수 있다. 공공 유휴부지라는 이유로 밀어붙이는 주택 건설이 도시 전체의 균형 발전을 저해할 수 있다는 지적이다.

​노후청사 복합개발 역시 업무 효율성 저하와 주거 쾌적성 부족이라는 이중고를 겪을 가능성이 크다. 방이동 복합청사, 강남구청 등 행정 서비스가 이루어지는 곳에 무리하게 도심 공공주택 공급을 결합하는 것이 과연 최선의 선택인지에 대해서는 여전히 회의적인 시각이 지배적이다. 좁은 부지에 억지로 끼워 넣는 식의 공급은 결국 공공 서비스의 질 하락으로 이어질 수 있다.

부지 유형 사업 부지명 계획 호수(안) 비고
공공 유휴부지 남양주 군부대 4,164호 1.29 방안
독산 공군부대 2,900호 1.29 방안
구.국방대학교 2,570호 1.29 방안
용산 캠프킴 2,500호 1.29 방안
불광동 연구원 부지 1,300호 1.29 방안
국방연구원 1,000호 1.29 방안
강서 군부지 918호 1.29 방안
광명 경찰서 550호 1.29 방안
한국경제발전전시관 500호 1.29 방안
하남 신장 테니스장 300호 1.29 방안
용산 501 정보대 150호 1.29 방안
노후청사 및 시설 쌍문동 교육연구시설 1,171호 1.29 방안
수원우편집중국(부지개발) 936호 1.29 방안
부천우편집중국 860호 1.29 방안
서울의료원 남측부지 518호 1.29 방안
용산 유수지 480호 1.29 방안
서울세관 구로지원센터 437호 1.29 방안
강남구청 360호 1.29 방안
국토지리정보원 240호 1.29 방안
방이동 복합청사 160호 1.29 방안
SBA 글로벌 마케팅센터 116호 1.29 방안
수원우편 집중국(이전) 미정 1.29 방안
노후 공공임대 서울수서 3,899호 9.7 대책
서울가양7 3,235호 9.7 대책
서울번동2 3,048호 9.7 대책
서울중계1 1,370호 1.29 방안

​■ 시장 안정 효과 미미… ‘희망 고문’ 가능성

​정부는 2027년부터 도심 공공주택 공급 사업을 순차적으로 착공하겠다고 강조하지만, 이는 어디까지나 정부의 희망 섞인 계획일 뿐이다. 과거 수많은 주택 공급 대책들이 인허가 지연, 토지 보상 갈등, 시공사 선정 난항 등으로 인해 무산되거나 연기되었던 전례를 고려할 때, 이번 도심 공공주택 공급 발표 역시 시장의 기대를 충족시키기에는 부족해 보인다.

​무주택 서민과 청년층을 대상으로 한 도심 공공주택 공급 확대 소식은 당장은 긍정적으로 들릴 수 있으나, 실제 입주까지 걸리는 시간을 고려하면 ‘희망 고문’에 가깝다. 특히 2027년 착공 물량은 전체 규모에 비해 턱없이 적은 수준이며, 대다수 물량은 2030년 이후로 밀려 있다. 불확실한 공급 일정은 오히려 주택 시장의 관망세를 짙게 하여 거래 절벽 현상을 심화시킬 우려가 있다.

​또한 도심 공공주택 공급이 실제 부동산 가격 안정으로 이어질지도 의문이다. 서울의료원과 같은 핵심 입지의 공급은 오히려 주변 지가를 자극하여 전체적인 가격 상승을 유도할 위험이 있다. 정부가 속도감을 높여 공급량을 늘린다고 하지만, 정작 수요가 몰리는 지역의 고품질 주택 수요를 감당하기에는 공공주택의 한계가 명확하다.

​■ 체계적 관리 부재와 책임 회피의 우려

​국토교통부는 관계기관과 협력하여 사업 전 과정을 체계적으로 관리하겠다고 밝혔으나, 정작 구체적인 갈등 조정 기제나 예산 확보 방안은 구체적이지 않다. 도심 공공주택 공급 과정에서 필연적으로 발생하는 지자체와의 마찰, 인근 주민들의 님비(NIMBY) 현상을 단순히 국가 정책사업 의결만으로 돌파하기는 어렵다.

​만약 도심 공공주택 공급 일정이 지연되거나 예산 부족으로 사업이 중단될 경우, 그 책임은 누가 질 것인가에 대한 문제도 남는다. 예타 면제를 통해 정상적인 검증 절차를 생략한 만큼, 추후 발생할 모든 부작용에 대한 비판은 정부로 향할 수밖에 없다. 공공기관의 부채를 늘려 도심 공공주택 공급 실적을 쌓으려는 시도는 차기 정부와 미래 세대에게 빚을 떠넘기는 행위와 다름없다.

​결국 지금 필요한 것은 속도전이 아니라 정교한 설계와 사회적 합의다. 도심 공공주택 공급이라는 명목하에 행해지는 불합리한 행정 절차 생략은 멈춰야 한다. 정부는 보여주기식 수치에 집착하기보다, 실제로 사람이 살 수 있는 제대로 된 집을 짓기 위한 본연의 업무에 충실해야 할 시점이다.

​■ 불확실한 미래를 향한 무리한 질주

​결론적으로 이번 도심 공공주택 공급 대책은 알맹이 없는 ‘속도전’ 선언에 불과하다. 예타 면제라는 강수를 두면서까지 실적을 뽑아내려 하지만, 현장에서는 보상 갈등과 환경 이슈 등 넘어야 할 산이 태산이다. 도심 공공주택 공급을 통해 시장을 안정시키겠다는 구상이 오히려 시장의 불신을 키우는 결과로 돌아오지 않을지 우려된다.

​정부는 지금이라도 도심 공공주택 공급 사업지에 대한 면밀한 재검토를 실시해야 한다. 무리한 착공 시기 설정으로 시공사들에게 부담을 지우고, 입주 예정자들에게 헛된 기대를 심어주는 일은 지양해야 한다. 도심 공공주택 공급의 본질은 숫자가 아니라 안정적인 주거 사다리의 복원에 있어야 함을 명심해야 한다.

​향후 도심 공공주택 공급 과정에서 발생할 소음, 분진, 교통 체증 등 주민 불편 사항에 대해서도 정부는 적극적인 소통에 나서야 한다. 일방적인 국가 정책사업 밀어붙이기가 아닌, 시민들과 함께 호흡하는 개발 정책으로의 전환이 절실하다. 머니밸류는 이번 도심 공공주택 공급 계획의 이면에 숨겨진 문제점들을 지속적으로 추적 보도할 예정이다.
